28.11.25

Крыша надежно защищает дом от дождя, снега и ветра, поэтому выбор кровельного материала — ответственная задача. Битумная черепица давно доказала свою практичность: она не создает шума во время града или ливня, выдерживает сильные порывы ветра, а срок службы достигает от 20-25 лет у простой однослойной черепицы и до 50+ у ламинированных при правильном монтаже. Еще один плюс — ремонтопригодность. Если элемент поврежден, его заменяют за несколько минут без разборки всей кровли.
Многие думают, что укладка мягкой черепицы требует профессиональных навыков. На самом деле, с этой задачей справится любой, кто умеет пользоваться молотком и внимательно читает инструкции. Эта статья станет вашим пошаговым помощником — от подготовки материалов до завершающих штрихов. Мы опустим сложные теоретические выкладки и сосредоточимся на том, что действительно важно на практике. Следуя нашим рекомендациям, вы сможете самостоятельно уложить надежную кровлю и избежать расходов на привлечение подрядчиков.
Подготовка: материалы, инструменты, безопасность
Этап 1: Монтаж подкладочного ковра
Этап 2: Стартовая полоса — фундамент будущей кровли
Этап 3: Укладка гибкой черепицы
Этап 4: Конек, ендовы, примыкания — сложные узлы
Этап 5: Дополнительные элементы — продумайте детали до начала укладки
Финал: проверка и возможные ошибки
Заключение: Результат окупит все усилия
Подготовка: материалы, инструменты, безопасность
Прежде чем подняться на крышу, убедитесь, что у вас есть всё необходимое. От качества подготовки напрямую зависит скорость работы и результат. Составьте список материалов с небольшим запасом — 5–7% на подрезку и возможный брак. Основной материал — гибкая черепица. Кроме неё понадобится подкладочный ковер — рулонная гидроизоляция, которая укладывается под черепицу по всей поверхности ската. В местах повышенной нагрузки (внутренние углы скатов, места примыкания к стенам и трубам) используется ендовый ковер — более плотный и прочный вариант гидроизоляции. Не забудьте про коньковые элементы для оформления верхнего стыка скатов и специальные гвозди с оцинкованным покрытием и широкой шляпкой.
Инструменты для работы минимальны, но должны быть качественными. Основной инструмент — острый кровельный нож с крючковым лезвием или строительный нож с крепким лезвием для резки черепицы. Молоток среднего размера с гладким бойком. Рулетка длиной не менее 5 метров, мел или маркер для разметки, шнур для контроля горизонтальных линий. Если монтаж происходит при температуре ниже +10°C, подготовьте строительный фен — он поможет размягчить черепицу и активировать клеевой слой.
До начала монтажных работ и в процессе укладки кровли храните пачки на ровной поверхности, не более 6–7 шт в высоту, в тени, не под солнцем (иначе склеятся).
На первом месте — безопасность. Кровельные работы относятся к категории опасных. Обязательно используйте страховочный пояс, закрепленный за надежные элементы конструкции. Обувь должна быть устойчивой с нескользящей подошвой. Лучше работать в паре: один монтирует кровлю, второй подает материалы и контролирует безопасность.
Особое внимание уделите состоянию обрешетки. Битумная черепица требует сплошного основания. Идеальный вариант — листы OSB-3 или влагостойкая фанера толщиной от 12 мм, уложенные с зазором 3–5 мм между листами для компенсации температурного расширения. Деревянное основание должно быть полностью сухим — влага приведет к деформации и сократит срок службы кровли. Перед укладкой проверьте плоскость основания двухметровой рейкой: перепады не должны превышать 2 мм на погонный метр. Если обнаружите провисания или бугры — устраните их. Экономия на подготовке основания обернется протечками и дорогостоящим ремонтом через пару лет. Помните: качественная кровля начинается не на крыше, а на земле — с правильной подготовки.
Гибкую черепицу без потери качества можно применять на крышах с уклоном от 11°–12° (1:5). При уклоне 9°–11° требуется сплошной подкладочный ковёр по всей площади и дополнительные меры по защите от протечек в будущем.

Минимальный набор инструментов для укладки битумной черепицы
Этап 1: Монтаж подкладочного ковра
Подкладочный ковер — это невидимый, но крайне важный защитный слой. Он предотвращает протечки при сильном ветре и дожде, когда вода может временно затекать под стыки черепицы. Монтаж начинается с карниза — самой нижней части крыши. Первую полосу материала укладывают так, чтобы ее край выступал за пределы кровли на 2–3 см. Это создаст эффективную капельницу, направляющую воду в водосток. Полотнища расстилают горизонтально, двигаясь снизу вверх с нахлестом 10–15 см. Каждую новую полосу крепят к обрешетке оцинкованными гвоздями с шагом 20–25 см.
Для контроля ровности первой линии натяните шнур параллельно карнизу на расстоянии 1–2 см от его края. Эта визуальная метка поможет выровнять подкладочный слой, что в дальнейшем обеспечит правильное расположение черепицы. Важно следить, чтобы материал лежал без складок и перекосов — избыточное натяжение или провисание приведет к разрывам при изменении температуры.
Особое внимание уделяют уязвимым зонам: внутренним углам, где сходятся скаты, местам примыкания к дымоходам и стенам. Здесь вместо обычного подкладочного ковра укладывают ендовый — более плотный и прочный материал с усиленной водонепроницаемостью. Ендовый ковер расстилают с заходом на оба ската не менее чем на 30-50 см, а не обычные 10-15 см. Все стыки и примыкания в этих зонах дополнительно промазывают битумной мастикой — это создает герметичный шов, который выдержит даже самые сильные ливни.
Если вы работаете с самоклеящимся материалом, защитную пленку снимают непосредственно перед укладкой, двигаясь небольшими участками по 0,5–1 метру. В жаркую погоду процесс пойдет легче — битумный слой размягчится от солнца. При температуре ниже +6°C работы проводить нельзя - лучше ждать потепления или делать временное укрытие с тепловыми пушками. Сплошной, правильно смонтированный подкладочный слой — гарантия того, что крыша останется сухой даже при повреждении внешнего покрытия.
Также обязательно продумайте наличие вентиляционного зазора минимум 5 см между утеплителем/обрешёткой и сплошным основанием + продухи в карнизе и коньке. Так как отсутствие подкровельного пространства приводит к ранней порче мягкой кровли.

Укладывая гибкую черепицу важно следовать технологии и последовательности каждого слоя
Этап 2: Стартовая полоса — фундамент будущей кровли
Стартовая полоса — это основа для всей последующей укладки. От ее правильного монтажа зависит геометрия всей кровли. Для ее создания можно использовать заводскую карнизно-коньковую черепицу (рекомендуемый вариант) или нарезать стартовую полосу из обычных гонтов гибкой черепицы, обрезав декоративные выступы («лепестки»). Это делают путем обрезания плитки по линии перфорации, которая обычно расположена в верхней части элемента. Получается ровная полоса без вырезов, полностью закрывающая край крыши.
Монтаж начинают с карнизного свеса, строго выравнивая край стартовой полосы по линии, которую мы обозначали шнуром при укладке подкладочного ковра. Элементы укладывают встык, без зазоров и нахлестов — между соседними плитками не должно быть щелей шире 1 мм. Это предотвратит попадание ветра под черепицу и обеспечит ровный край для первого основного ряда. Крепление выполняют оцинкованными гвоздями с широкой шляпкой:
- в обычных условиях по 4 гвоздя на каждую плитку — два у нижнего края и два по центру,
- на крутых скатах и в ветровых районах — 6 гвоздей на гонт.
Гвозди забивают перпендикулярно основанию, шляпки должны быть утоплены заподлицо или на 1-2 мм, но не продавливать гранулят.
Если крыша имеет сложную конфигурацию с мансардными окнами, дымоходами или зонами примыкания к стенам, сначала устанавливают все дополнительные элементы в этих местах. Это позволит правильно рассчитать расположение рядов и избежать ситуации, когда в самом конце остается узкая полоса, которую невозможно уложить аккуратно. Стартовую полосу в зонах ендов и примыканий часто подрезают под углом, чтобы обеспечить плавный переход и плотное прилегание.
Стартовая полоса берет на себя основную ветровую нагрузку, поэтому ее крепление должно быть особенно надежным. Проверьте ровность укладки после каждого пятого элемента, используя шнур или длинное правило. Если обнаружите отклонение, немедленно исправьте его — на этом этапе это сделать проще всего. Только после полной укладки и проверки стартовой полосы можно переходить к монтажу гибкой черепицы.
Этап 3: Укладка гибкой черепицы
Теперь, когда стартовая полоса готова, можно приступать к основному этапу — укладке гибкой черепицы. Первый ряд укладывают поверх стартовой полосы так, чтобы нижний край плиток плотно прилегал к ее верхней кромке. Важно точно совместить вырезы ("лепестки") верхней плитки со стыками элементов стартовой полосы. Это создаст ровный рисунок и обеспечит надежное крепление. Каждую плитку фиксируют четырьмя гвоздями: два гвоздя забивают по бокам от центрального выреза, еще два — у верхнего края. Гвозди должны входить строго перпендикулярно в обрешетку, шляпки плотно прилегать к поверхности, но не продавливать материал.
Последующие ряды укладывают с обязательным смещением на половину модуля. Это означает, что стык между двумя плитками в верхнем ряду должен находиться точно над центром плитки в нижнем ряду. Такая шахматная схема перекрытия исключает прямые пути для проникновения воды внутрь кровли. При работе постоянно контролируйте горизонтальность рядов с помощью шнура, натянутого по краю последнего уложенного ряда. Даже небольшое отклонение на первых рядах приведет к заметному перекосу на коньке.
В холодное время года работы по укладке возможны только при температуре выше +6°C. Битумная черепица становится менее эластичной, а самоклеящийся слой не активируется естественным образом. Перед началом работ материал необходимо выдержать в теплом помещении не менее 24 часов. В процессе монтажа каждую плитку прогревают строительным феном до 40-50°C, особенно в зонах клеевого слоя и местах крепления гвоздей. Это обеспечит надежное сцепление элементов и предотвратит их отрыв ветром.
Опытные кровельщики советуют сначала раскладывать плитки "насухо" — без фиксации гвоздями. Так можно заранее увидеть рисунок кровли, рассчитать расположение элементов у конька и избежать ситуаций, когда последний ряд приходится кроить на узкие полосы. Особенно внимательно подходите к участкам вокруг вентиляционных выходов, антенн и мансардных окон. Здесь черепицу подрезают по контуру препятствия и дополнительно фиксируют битумной мастикой. Качественная укладка гибкой черепицы — залог долговечности всей кровли. Не торопитесь, проверяйте каждый ряд, и результат порадует вас десятилетиями безупречной службы.

Первый ряд укладывают поверх стартовой полосы следя за хорошим прилеганием слоя

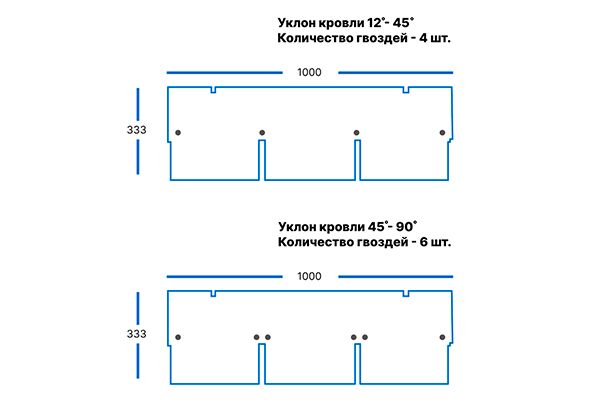

Схема расположения гвоздей при укладке гибкой черепицы
Этап 4: Конек, ендовы, примыкания — сложные узлы
Завершающий этап монтажа кровли требует особого внимания — именно в сложных узлах чаще всего возникают протечки при неправильном исполнении. Начнем с конька — верхнего ребра крыши, где сходятся два ската. Перед укладкой коньковых элементов необходимо сделать вентиляционный зазор (коньковый аэратор или просто разрыв в сплошном основании 5–10 см с двух сторон). Далее для его оформления используют специальные коньковые элементы, которые можно изготовить из обычной черепицы. Для этого плитку сгибают по линии перфорации (обычно расположена по центру) и разрезают на две части. Элементы укладывают с нахлестом 5 см, начиная с одного края конька и двигаясь к другому. Каждую деталь фиксируют четырьмя гвоздями — по два с каждой стороны конька. Гвозди должны быть полностью скрыты под следующим элементом, чтобы исключить прямой контакт с водой.
Ендовы — внутренние углы, образованные пересечением скатов, требуют особого подхода. Это зоны с максимальной водной нагрузкой, поэтому здесь уже должен быть уложен усиленный ендовый ковер. Мы рассматриваем самый надежный и распространенный метод — открытую ендову. При укладке черепицы этим способом с обеих сторон ендовы выдерживайте расстояние в 30 см от центральной оси — эта зона остается свободной для последующей герметизации. Края плиток обрезают под углом 45 градусов так, чтобы между ними и осью ендовы оставался зазор 1–2 см. Это предотвратит накопление мусора и обеспечит свободный сток воды. Обрезанные края дополнительно промазывают битумной мастикой для надежной фиксации.
Примыкания к дымоходам, вентиляционным трубам и стенам также требуют тщательной проработки. Вертикальные поверхности облицовывают металлическими фартуками из оцинкованной стали с полимерным покрытием. Нижняя часть фартука заводится под черепицу, верхняя — крепится к стене или трубе. Места стыков промазывают битумной мастикой с добавлением стекловолоконной сетки для армирования. Черепицу в этих зонах подрезают по контуру препятствия, оставляя зазор 1–1,5 см для температурного расширения. Края плиток тщательно фиксируют мастикой, а верхний край примыкания закрывают специальным нащельником.
Важное правило для всех сложных узлов: никогда не экономьте на битумной мастике. Даже если кажется, что крепление надежное, дополнительная герметизация станет страховкой в самые сильные ливни. После монтажа сложных узлов проверьте их с помощью «имитации дождя» — аккуратно полейте проблемные зоны из шланга и убедитесь в отсутствии протечек под кровлю. Такая проверка убережет вас от лишних проблем в будущем. Правильно оформленные конек, ендовы и примыкания — гарантия сухости в доме даже при самых экстремальных погодных условиях.

Особого внимания требуют соединения, так как именно они обеспечивают гарантию сухости

Пример открытой ендовы
Этап 5: Дополнительные элементы — продумайте детали до начала укладки
Многие домовладельцы забывают о важных деталях, которые необходимо установить именно на этапе монтажа кровли. Если не предусмотреть их заранее, позже придется повреждать готовое покрытие, нарушая герметичность. Вот что стоит добавить в план работ:
Медные ленты шириной 3–5 см крепят вдоль конька и карнизов — при контакте с влагой медь выделяет ионы, защищающие черепицу от зарастания мхом и лишайником. Снегостопоры монтируют непосредственно в обрешетку через подкладочный слой, используя длинные саморезы с резиновыми прокладками. Количество рядов зависит от угла наклона крыши и снеговой нагрузки в регионе — для скатов более 15 градусов обычно достаточно одного ряда у края.
При планировании мансардных окон заранее обозначьте их расположение, усильте обрешетку дополнительными брусками по периметру проема и подготовьте гидроизоляционные фартуки. Систему обогрева кровли и водостоков укладывают на карнизе поверх черепицы: нагревательные кабели фиксируют к основанию специальными скобами, соблюдая шаг укладки 20–30 см в зонах ендов и карнизов.
Для вентиляции подкровельного пространства устанавливают точечные аэраторы из полипропилена — на каждые 60 м² кровли требуется минимум один элемент. Их размещают в шахматном порядке ближе к коньку. Вентилируемый конек монтируют поверх обычного, оставляя зазор 2–3 см для свободного движения воздуха. Все эти элементы крепят одновременно с черепицей, используя те же гвозди и герметизируя стыки мастикой. Продумав их заранее, вы не только упростите монтаж, но и обеспечите долговечность кровли в любых погодных условиях.

Размещение снегозадержателей на мягкой кровле

Размещение вентилируемого конька на крыше из гибкой черепицы
Финал: проверка и возможные ошибки
После завершения монтажа кровли не спешите убирать инструменты. Тщательная проверка позволит выявить дефекты, которые проще исправить сразу, чем после первой же зимы. Начните с визуального осмотра всей поверхности. Проверьте плотность прилегания всех элементов — между соседними плитками не должно быть зазоров более 1 мм. Особое внимание уделите коньку, ендовам и местам примыканий: именно здесь чаще всего возникают проблемы.
Оцените качество крепления гвоздями. Шляпки должны быть полностью утоплены в поверхность черепицы, но не пробивать ее насквозь. Если гвоздь выступает над поверхностью, он станет точкой проникновения влаги и местом скопления мусора. В холодное время года убедитесь, что клеевой слой активирован — плитки должны плотно прилегать друг к другу без люфтов.
Среди самых распространенных ошибок новичков — спешка при укладке в неблагоприятных погодных условиях. Монтаж битумной черепицы при температуре ниже +5°C без дополнительного подогрева приводит к плохому сцеплению плиток и их последующему отрыву ветром. Еще одна частая проблема — недостаточное перекрытие стыков в зонах ендов, что вызывает протечки при обильных дождях. Не менее опасна перетяжка гвоздей: при сильном ударе можно повредить верхний защитный слой черепицы, что сократит срок ее службы.

После укладки гибкой черепицы проверьте, чтобы все было закреплено и листы плотно прилегали друг к другу
Своевременное обслуживание кровли продлевает ее срок службы.
Для долговечности кровли важно не только правильно ее смонтировать, но и грамотно обслуживать. Дважды в год, весной и осенью, очищайте поверхность от листьев, веток и другого мусора, который задерживает влагу и провоцирует рост мха. Зимой аккуратно удаляйте снег с карнизных участков, но избегайте механической очистки по всей площади — можно повредить покрытие. Если обнаружите поврежденную плитку, не откладывайте ремонт: подденьте края соседних элементов, удалите испорченную деталь, вставьте новую и зафиксируйте битумной мастикой.
Качественная битумная кровля при правильном монтаже и обслуживании служит более 25 лет без серьезного ремонта. Если вы сомневаетесь в своих силах при выполнении сложных узлов — лучше проконсультироваться со специалистом или пригласить опытного кровельщика на завершающий этап. Инвестиция в профессиональную помощь сэкономит вам деньги и нервы в будущем. А результат вашей работы будет радовать вас каждый раз, когда за окном начнется дождь, а в доме останется сухо и уютно.
Заключение: Результат окупит все усилия
Вы убедились, что процесс укладки, хоть и требует внимательности, не содержит непреодолимых сложностей. Каждый этап — от подготовки основания до оформления конька — подчиняется логике и проверенным правилам, которые легко запомнить и соблюсти.
Самостоятельный монтаж позволяет сэкономить до 40% от стоимости профессиональных услуг, но только при условии скрупулезного следования технологии. Не пренебрегайте подготовкой материалов, не сокращайте этапы монтажа подкладочного ковра и не пропускайте проверку герметичности сложных узлов. Эти шаги — не формальность, а реальная страховка от будущих протечек и дорогостоящего ремонта.
Если погода благоприятна, а инструменты готовы — начинайте работу. Небольшая крыша дачного домика будет полностью перекрыта за 2–3 дня при условии двух помощников. Для больших поверхностей планируйте работы на неделю, выделяя по 4–5 часов в день — так не устанете и сохраните качество монтажа.
Когда последний элемент займет свое место, и вы спуститесь с крыши, оглянитесь на результат. Представьте, как через несколько лет, во время сильного ливня, вы будете спокойно сидеть в теплой комнате, зная, что над вами надежная кровля, созданная вашими руками. Эта уверенность, комфорт и экономия — лучшая награда за ваши труды. Ваш дом заслуживает защиты, которой можно доверять безоговорочно. И теперь вы точно знаете, как ее обеспечить.
